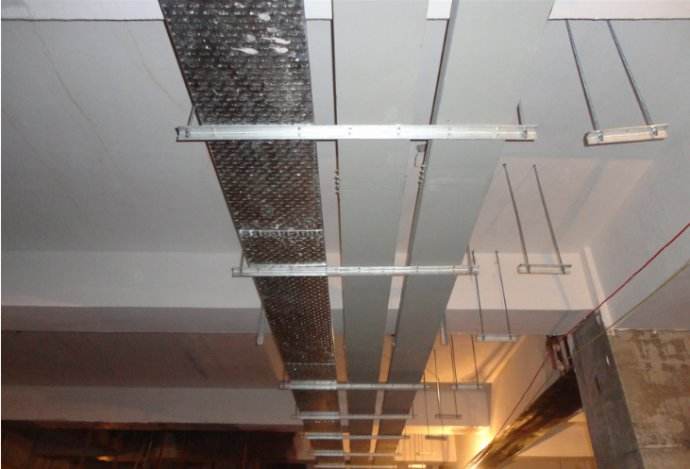

电缆桥架的安装要求要看具体的流程,桥架盖板、接地线敷设、喷塑、喷漆、烤漆、刷漆、验收等等要求都是不一样的,我们就来详细了解一下,保证施工质量才能用的更久。

桥架盖板安装要求:
a 盖板两端无应光滑,无毛刺或卷口现象。
b 除伸缩缝外,盖板的中间连接应严密,接头处间隙不得大于2㎜,转弯处不得大于 5㎜。
c 有防磁干扰要求的桥架,全线内的盖板覆盖应保持畅通不得在转弯或立上、立下处中断。
d 盖板应卡接严密,不得虚盖或扭曲,变形现象,卡锁可靠。
全封闭式桥架的终端应配用相应断面尺寸的封堵。
电缆桥架上明接地线敷设,除符合接地装置有关规定外,还应达到下列要求:
a 接地线沿墙外侧上端敷设,可用铜带或钢带,不宜采用铝带做接地线。
b 接地线用 M6×25 ㎜镀锌螺栓固定于桥架外侧边框上,每隔1.5m 固定一次,转弯前后均应增加固定点。
c 接地线在桥架上的固定孔,可就地在现场用电钻钻孔,孔距偏差不得大于10㎜,孔的高低偏差不得大于±2㎜。
d 接地线的固定螺栓应采用园头螺栓,且园头在桥架内侧,帽在外侧。
e 桥架接地线的两端须与接地干线连接。
f 接地线过伸缩缝应留有余量(作Ω形)。
喷塑、喷漆、烤漆及刷漆的电缆桥架接地连接应符合下列要求:
a 连接板,转弯件等均运行镀锌护层件。
b 连接前,清除桥架边框上的油污,锈蚀抹以少量中性凡士林油,并作电气连接线,连接后,清除涂油,在连接处再补刷符合防护要求的油漆(包括镀锌连接板)。
c 屋间每隔 30-50m作一次电气连接。
验收:
在电缆桥架竣工后,电缆敷设前进行检查验收,不宜在电缆施工后合并检查。
电缆桥架的安装要求确实很多,而且也很细,安装上述要求去施工质量更有保证。如果需要搭建电缆桥架,可以联系我们公司来做,上述要求我们都能做到。
